QUY TRÌNH LẮP DỰNG CẨU THÁP

Ngày đăng 16-06-2018

Cần cẩu tháp trong xây dựng được lắp đặt thế nào?

Đối với máy móc xây dựng như cần cẩu tháp thì số vụ tai nạn xảy ra ít nhưng có thiệt hại nặng nề về người và tài sản. Vì vậy đối với thiết bị cẩu tháp người sử dụng cần biết công dụng và cách sử dụng để hạn chế tối đa các tai nạn xảy ra.

Do đó yêu cẩu lắp dựng các cẩu tháp phải đúng quy trình yêu cầu kỹ thuật cụ thể như sau:



Chiều cao tối đa một chiếc cần cẩu xây dựng thông thường có thể đạt tới là 200 m. Chúng được vận chuyển dưới dạng các module tháo rời bằng xe tải, và lắp ráp tại công trình.

thuê cẩu tháp

Việc đầu tiên các kỹ sư phải làm đó là xây móng thật vững chắc cho cần cẩu, đảm bảo nó không bị lật hoặc bung gốc trong khi vận hành. Như vậy, nếu phần chân đế được thi công đúng cách và cẩn thận thì sẽ giảm thiểu được rất nhiều tỉ lệ tai nạn.

thuê cẩu tháp
thuê cẩu tháp

Khung cốt thép trong thực tế

Sau khi cốt thép đã được đan, họ tiến hành đổ bê tông.

thuê cẩu tháp

Bê tông được phun vào khuôn để tạo móng

thuê cẩu tháp

Móng cần cẩu tháp bị bật tung do thi công không đạt yêu cầu

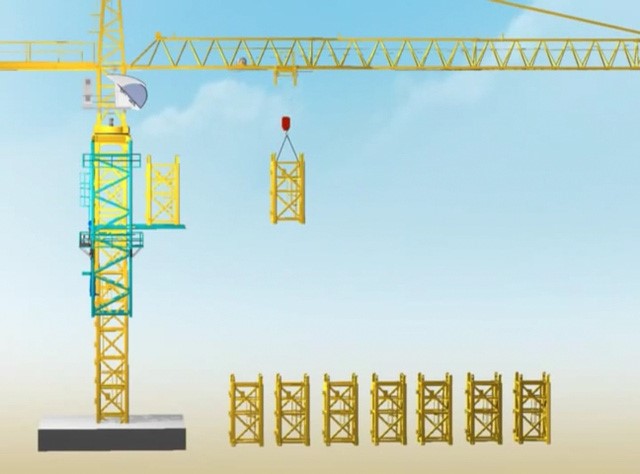

Đốt thân đầu tiên của cẩu tháp được đặt vào vị trí bằng xe cẩu.

thuê cẩu tháp

Các đốt thân được cố định với nhau bằng then.

thuê cẩu tháp

Từ đốt thứ 2 trở đi, các đốt thân đều được ghép nối tương tự.

thuê cẩu tháp

Một chiếc lồng nâng (còn gọi là telescope) có kích thước lớn hơn đốt thân được lồng vào thân cẩu tháp. Đây chính là nơi mà “điều kỳ diệu” sẽ xảy ra.

thuê cẩu tháp

Tiếp theo, cabin và mâm xoay của người điều khiển cẩu tháp được lắp đặt.

thuê cẩu tháp

Sau đó lần lượt là đỉnh tháp, đuôi tháp cẩu, đối trọng, cần tháp. Đuôi tháp, cần tháp được nối với đỉnh tháp bằng các sợi cáp chịu lực gọi là cương đuôi, cương trước, cương sau. Đối trọng là những khối bê tông đúc có tác dụng giữ cho cần cẩu thăng bằng theo nguyên lý đòn bẩy.

thuê cẩu tháp

Đỉnh tháp chữ A

thuê cẩu tháp

Đuôi tháp và cương đuôi

thuê cẩu tháp

Lắp đặt cần tháp, cương trước và cương sau

Cần cẩu từ đây sẽ tự lắp ráp chính mình.

thuê cẩu tháp
thuê cẩu tháp

Cần cẩu tháp tự lắp mình trong thực tế

Đầu bò nhấc các đốt thân lên cao, xe con đưa chúng lại gần lồng nâng.

thuê cẩu tháp

Một piston thủy lực cố định đầu dưới lồng nâng với thân tháp cẩu, then nối giữa 2 đốt thân được tháo ra. Piston bắt đầu nâng toàn bộ phần trên của tháp cẩu lên cao 3 mét.

thuê cẩu tháp

Lúc này giữa thân trên và thân dưới của cần cẩu tháp có một khoảng trống đủ để lắp 1 đốt thân.

thuê cẩu tháp

Đốt thân mới được đóng then cố định. Lồng nâng tiếp tục nâng thân trên của cần cẩu tháp lên, các đốt thân tiếp theo được lắp tương tự.

thuê cẩu tháp

Công đoạn lắp then rất quan trọng và phải được thực hiện thường xuyên

videos lắp dựng cẩu tháp:

Lắp dựng tháp cẩu cho công trình



thue cau thap; thuê cẩu tháp; thue van thang; thuê vận thăng; ban van thang; bán vận thăng; ban cau thap; bán cẩu tháp; thang nang hang; thang nâng hàng; toi nang hàng; tời nâng hàng; cau thap gia re; cẩu tháp giá rẻ; cau thap da qua su dung; cẩu tháp đã qua sử dụng; phụ tùng cẩu tháp; phụ tùng vận thăng; bảo trì cẩu tháp, bảo trì vận thăng; phu tung van thang; phu tung cau thap; bao tri cau thap; bao tri van thang; san treo gondola; sàn treo gondola; can truc thap; cần trục tháp; cau gat gu; cẩu gật gù; thang tai hang; thang tải hàng; cau thap commansa; cẩu tháp commansa; cau thap potain; cẩu tháp potain; cau thap cu; cẩu tháp cũ; cẩu tháp zoomlion; cau thap zoomlion; van thang kem cau mini; vận thăng kèm cẩu mini; van thang nang hang; vận thăng nâng hang; cau thap moi; cẩu tháp mới; ban ve mong; bản vẽ móng; cau thap binh duong; bao gia cau thap; báo giá cẩu tháp; bao gia van thang; báo giá vận thăng; bao gia lap dạt; báo giá lắp đặt; bao gia thue cau thap; báo giá thuê cẩu tháp; lắp dựng cẩu tháp; lắp dựng vận thăng; lap dung cau thap; lap dung van thang;
